90% des éoliennes du parc sont installées

La construction du parc éolien en mer des Îles d’Yeu et de Noirmoutier a débuté en juillet 2023. En juin 2024, la sous-station électrique a été installée. Depuis mai 2025, les éoliennes sont en cours d’installation.

Le projet en
5 grandes
phases

  • Développement

    2014 – 2018

    Etude de la zone, concertation, conception du parc, autorisations..

  • Préparation
    à la construction

    2018 – 2023

    Obtention des autorisations administratives
    Études de détails, achats
    Fabrication des composants
    Travaux en mer

  • Construction
    du parc

    2023 – 2026

    Fabrication à terre des composants
    Travaux d’installation en mer

  • Exploitation et maintenance

    2026 – 2050

  • Démantèlement ou renouvellement de la concession

    2050

merci de remplir vos disponibilités dans le tableau ci dessous.

Où en est l’installation en mer aujourd’hui ?

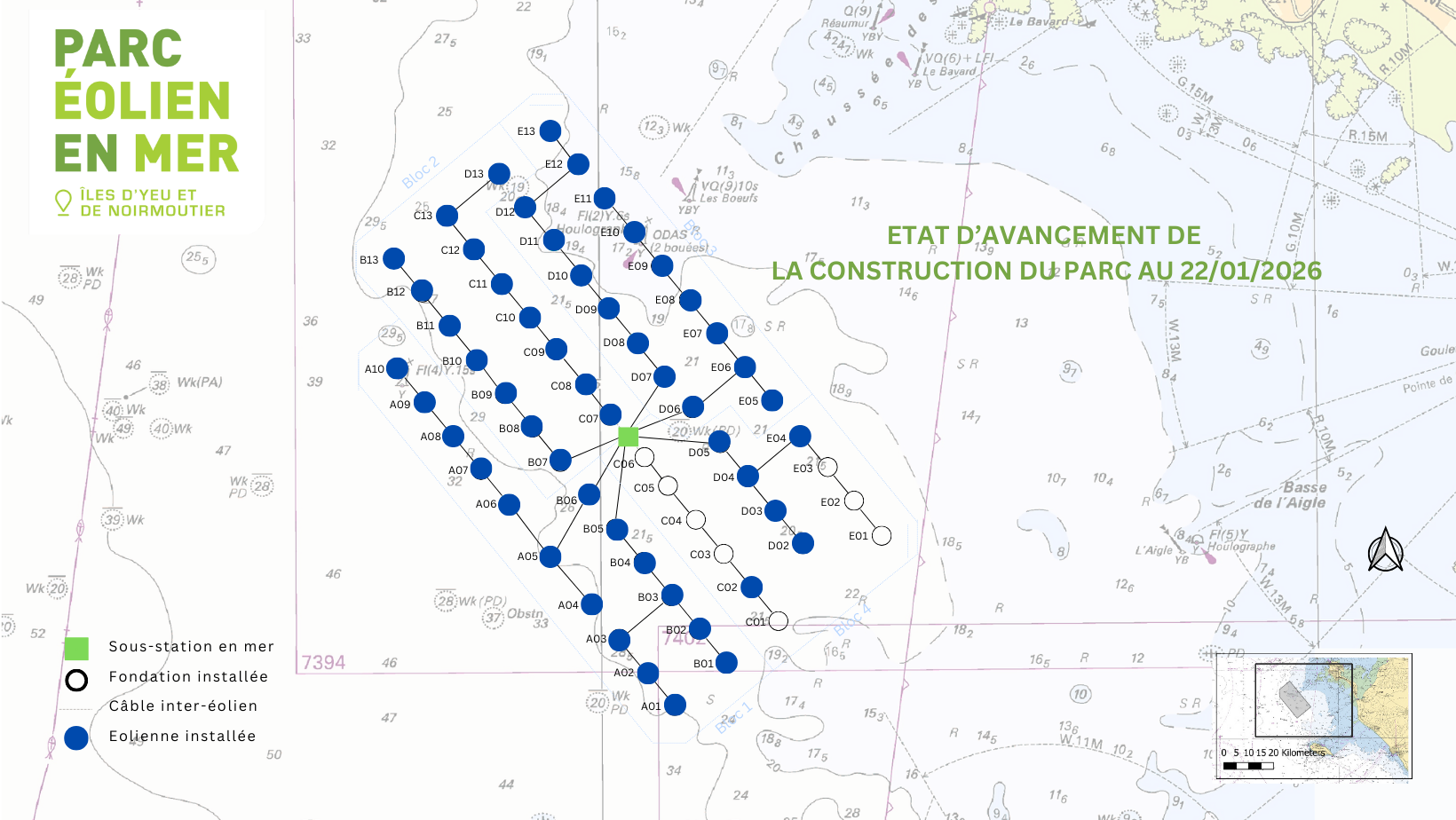

En mer, 61 fondations d’éoliennes ont été installées sur les 61 prévues, ainsi que 61 des 61 câbles inter-éoliens. La sous-station électrique, mise en place il y a un an, vient d’être mise sous tension.

Plus de 90% de nos éoliennes sont désormais en place, fin de chantier prévue début 2026.

La base d’exploitation et de maintenance à Port-Joinville a été inaugurée début juin. À terre, la fabrication et l’acheminement des composants se poursuivent.

Information plaisanciers

Par mesure de sécurité pendant nos travaux en mer, toutes les activités de plaisance et de loisirs nautiques sont interdites dans la zone.

Coordonnées GPS
de la zone d’exclusion

a

46°57.1315’N 2°31.6002’W

b

46°50.9152’N 2°24.2598’W

c

46°48.0247’N 2°29.4654’W

d

46°53.0742’N 2°35.4335’W

e

46°54.9623’N 2°35.5033’W

Actualités

Découvrez nos dernières actualités : étapes clefs de l’installation en mer, événements, partenariats et bien d’autres !

Comment préserver les puffins des Baléares, espèce d’oiseaux en voie d’extinction ?

Comment préserver les puffins des Baléares, espèce d’oiseaux en voie d’extinction ?

La société Eoliennes en Mer Yeu Noirmoutier soutient, depuis juin 2020, l’association AGLIA (Association du…

Environnement : démarrage de l’état de référence

Environnement : démarrage de l’état de référence

Afin d’établir un “état zéro” du parc éolien sur l’environnement, EMYN mène, avant le démarrage…

EMYN x Benjamin Dutreux : En route pour le Vendée Globe 2024 !

EMYN x Benjamin Dutreux : En route pour le Vendée Globe 2024 !

La société Eoliennes en Mer Iles d’Yeu et de Noirmoutier a renouvelé son partenariat avec…

Siemens Gamesa démarre la production de ses premiers composants éoliens au Havre !

Siemens Gamesa démarre la production de ses premiers composants éoliens au Havre !

Hier, notre partenaire industriel Siemens Gamesa a débuté la fabrication des premières pales et l’assemblage…

RTE réalise des travaux préalables au raccordement électrique du futur parc EMYN

RTE réalise des travaux préalables au raccordement électrique du futur parc EMYN

Accueil » RTE réalise des travaux préalables au raccordement électrique du futur parc EMYN En tant que…

La société Eoliennes en Mer des Iles d’Yeu et de Noirmoutier vient de sélectionner les principaux fournisseurs du parc.

La société Eoliennes en Mer des Iles d’Yeu et de Noirmoutier vient de sélectionner les principaux fournisseurs du parc.

Un an après le lancement des appels d’offres des lots majeurs du parc, la sélection…

Vendée Energie, nouvel actionnaire du parc EMYN : échange avec Alain Leboeuf, Président du conseil départemental de la Vendée

Vendée Energie, nouvel actionnaire du parc EMYN : échange avec Alain Leboeuf, Président du conseil départemental de la Vendée

Le 6 octobre dernier, la société d’économie mixte Vendée Energie est officiellement devenu actionnaire du parc éolien…

EMYN confie à DEME le transport et l’installation des fondations et de la sous-station du parc

EMYN confie à DEME le transport et l’installation des fondations et de la sous-station du parc

La société EMYN a signé le 8 février un contrat avec DEME portant sur le…

Les chiffres clés

61
éoliennes

500
puissance totale
installée

800 000
personnes équivalence
besoin électrique

2026
mise en service

2,5 MDS
d’euros coût
d’investissement

  • Christophe BeyssierAuteur : Christophe Beyssier
  • Christophe BeyssierAuteur : Christophe Beyssier
  • Christophe BeyssierAuteur : Christophe Beyssier
  • Christophe BeyssierAuteur : Christophe Beyssier
  • Christophe BeyssierAuteur : Christophe Beyssier
  • Christophe BeyssierAuteur : Christophe Beyssier
  • Auteur : DCIM101MEDIADJI_0060.JPG
  • Auteur : Patrick-Sordoillet
  • Auteur : Patrick-Sordoillet
  • Auteur : Ulrich-Wirrwa
  • Auteur : Ulrich-Wirrwa
  • Auteur : Ulrich-Wirrwa
  • Auteur : Ulrich-Wirrwa
  • Auteur : Patrick-Sordoillet
  • Auteur : Patrick-Sordoillet
  • Auteur : DCIM101MEDIADJI_0060.JPG
  • Christophe BeyssierAuteur : Christophe Beyssier
  • Christophe BeyssierAuteur : Christophe Beyssier
  • Christophe BeyssierAuteur : Christophe Beyssier
  • Christophe BeyssierAuteur : Christophe Beyssier
  • Christophe BeyssierAuteur : Christophe Beyssier
  • Christophe BeyssierAuteur : Christophe Beyssier

Quel est le bilan carbone du parc ?
